台積電全包了!沃旭920MW風場首座風機併聯發電

能源
2025/07/23 15:18
江星翰 文章
分享 分享 連結 APP

【記者江星翰/台北報導】台積電2020年承購沃旭能源大彰化西南第2階段和西北沿岸風場所有發電量、總裝置容量920MW,沃旭23日宣布,首座風機已成功併聯台電電網並開始發電,成為全球首座專為台積電供應綠電的離岸風場。

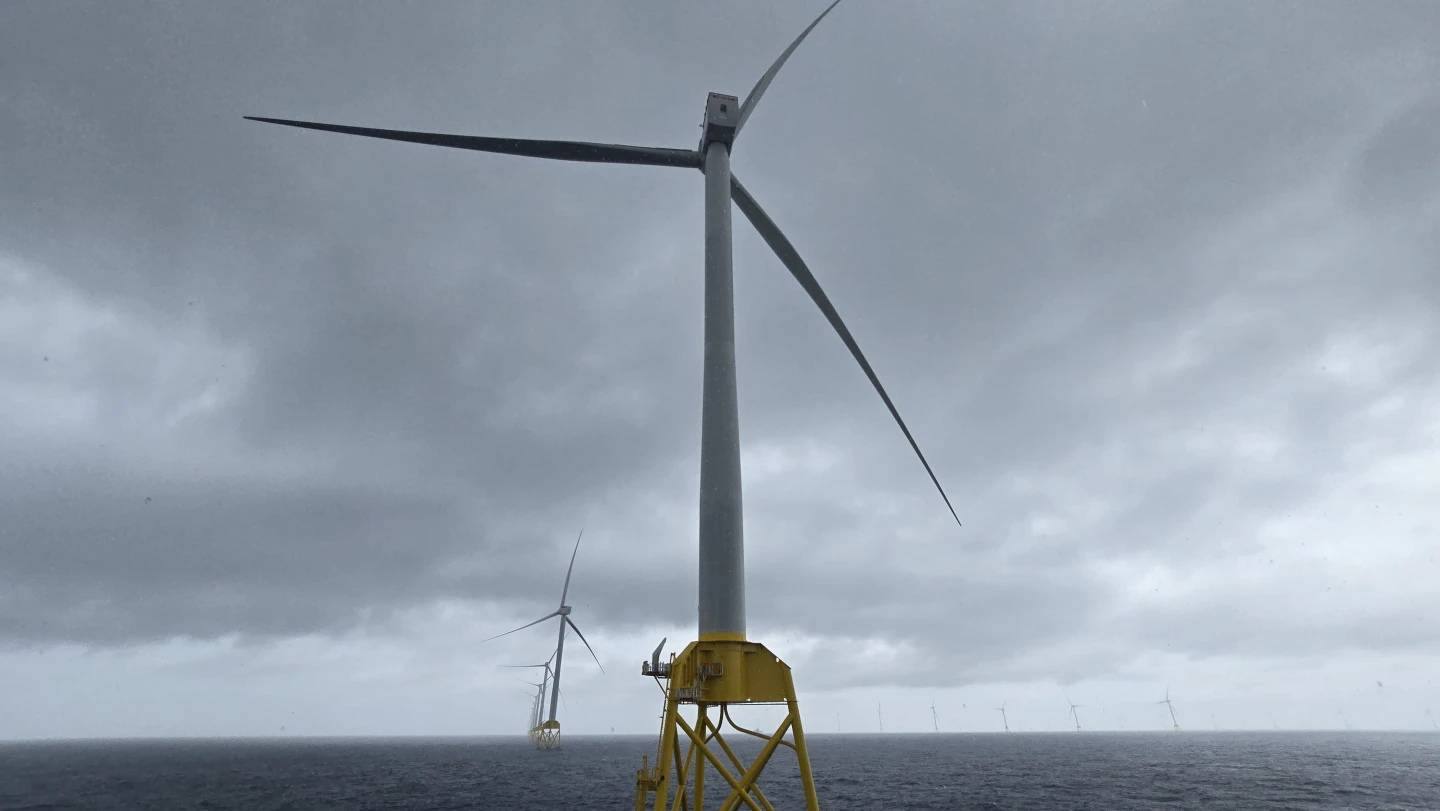

沃旭大彰化西南第2階段及西北離岸風場首座風機併聯發電。沃旭能源提供 zoomin
沃旭大彰化西南第2階段及西北離岸風場首座風機併聯發電。沃旭能源提供

首座風機花3個月完工併網發電

「儘管全球風電產業面臨諸多挑戰,但沃旭在該風場的第1座風機,自今年4月安裝首座水下基礎以來,短短3個月就達成首座風機成功併網發電。」沃旭大彰化離岸風場執行長Jayaram Naidu誓言,沃旭持續穩步邁向風場全面商轉。

據悉,沃旭大彰化西南第2階段和西北沿岸風場,將設置66座西門子歌美颯14-236 DD型14 MW風力機組,總裝置容量為920MW,目標在2026年全數併聯發電,未來20年將全數供應台積電作綠電使用,每年發電量相當100萬台灣家戶年用電量。

隨著首座風機併聯發電,該風場的最新進展也首度曝光,根據沃旭指出,已安裝66座管架式負壓沉箱水下基礎,風機安裝數量達32座,2座陸上變電站及1座海上變電站皆已通電啟用,海纜鋪設工程也按進度順利建置中。

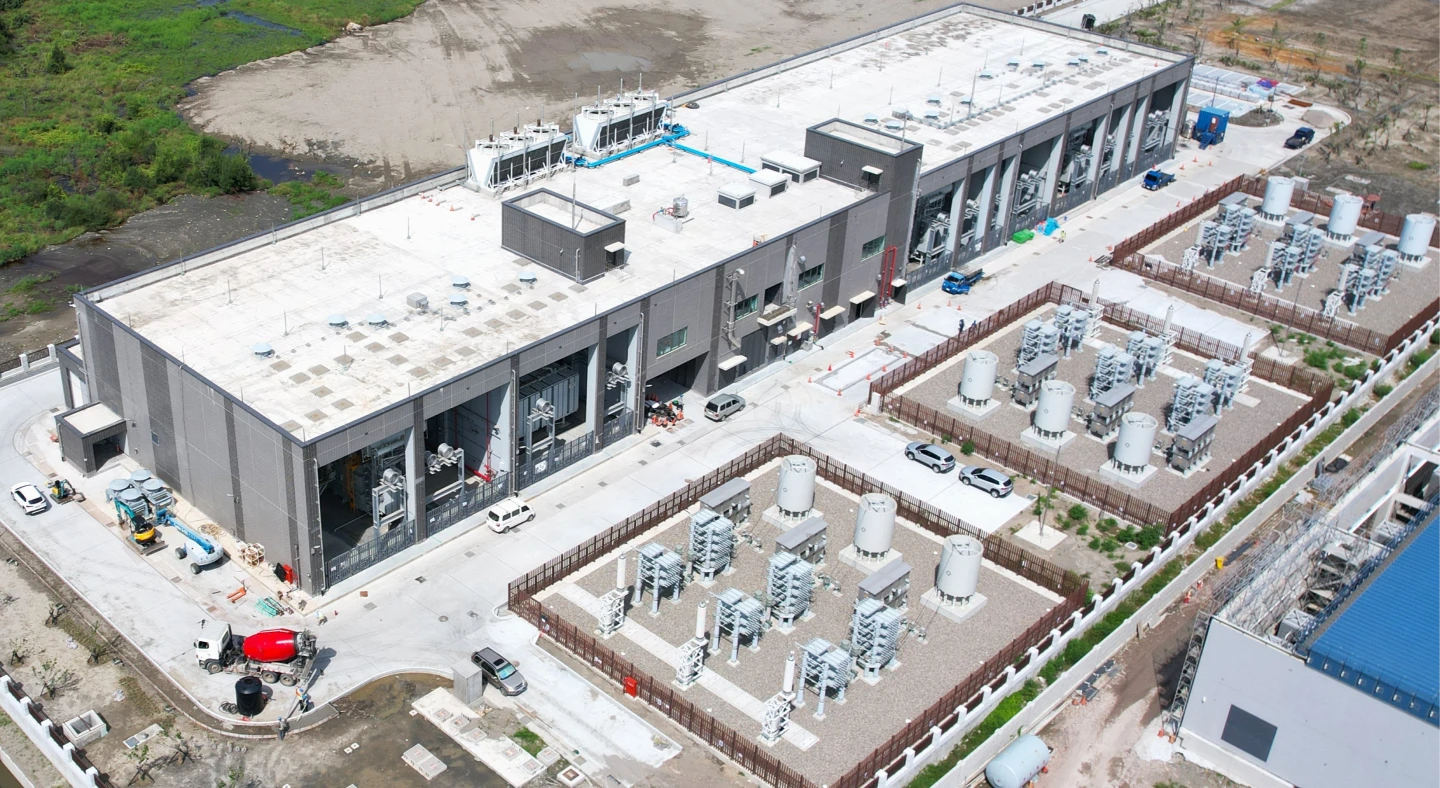

沃旭大彰化西南第2階段及西北離岸風場的2座陸上變電站、1座海上變電站皆已通電啟用。沃旭能源提供 zoomin
沃旭大彰化西南第2階段及西北離岸風場的2座陸上變電站、1座海上變電站皆已通電啟用。沃旭能源提供

沃旭2風場完工將年減350萬噸碳排

該風場最大特色是採用創新技術建置,為台灣首座採用無需打樁的管架式負壓沉箱水下基礎技術,沃旭解釋,負壓沉箱水下基礎在施工過程中幾乎不會產生噪音,風場除役時可完整移除,最大限度減少對海洋生態的潛在影響。

沃旭指出,繼2024年4月完工大彰化東南及西南第1階段離岸風場(900MW)後,大彰化西南第2階段和西北沿岸風場是台灣第2座GW級離岸風場,全數機組完工併網後,沃旭在台離岸風電總裝置容量將達1.82GW,每年生產潔淨電力約200萬家戶年用電量,相當年減350萬噸二氧化碳排放量。
